График выполнения строительно-монтажных работ

График выполнения строительно-монтажных работ

Образец графика выполнения строительно-монтажных работ применяется в сфере государственных закупок и используется как обязательное приложение к контрактам, заключаемым по Закону № 44-ФЗ, если предметом договора являются строительство или реконструкция объектов капитального строительства. Необходимость включения графика установлена частью 6 статьи 110.2 Закона № 44-ФЗ.

Единой утверждённой формы документа нет, однако требования к содержанию определены Методикой составления графика, утверждённой Приказом Минстроя России от 05.06.2018 № 336/пр. При закупках, проводимых по Закону № 223-ФЗ, порядок оформления графика регулируется положением о закупке заказчика.

Назначение бланка

График используется для:

  • поэтапного планирования и контроля строительно-монтажных работ;
  • указания сроков выполнения каждого вида работ;
  • фиксирования физического объёма работ по этапам;
  • установления сроков передачи материалов и оборудования (если предусмотрено);
  • обеспечения прозрачности выполнения обязательств подрядчика и заказчика.

Что включает график

Типовая структура графика предусматривает следующие сведения:

  • реквизиты приложения к контракту;
  • наименование объекта строительства или реконструкции;
  • начальный и конечный сроки выполнения работ;
  • перечень этапов работ с указанием сроков исполнения;
  • физические объёмы по каждому этапу;
  • сроки передачи материалов и оборудования заказчика (при наличии);
  • перечень обязательных действий сторон в ходе строительства.

Пример данных, которые содержит бланк

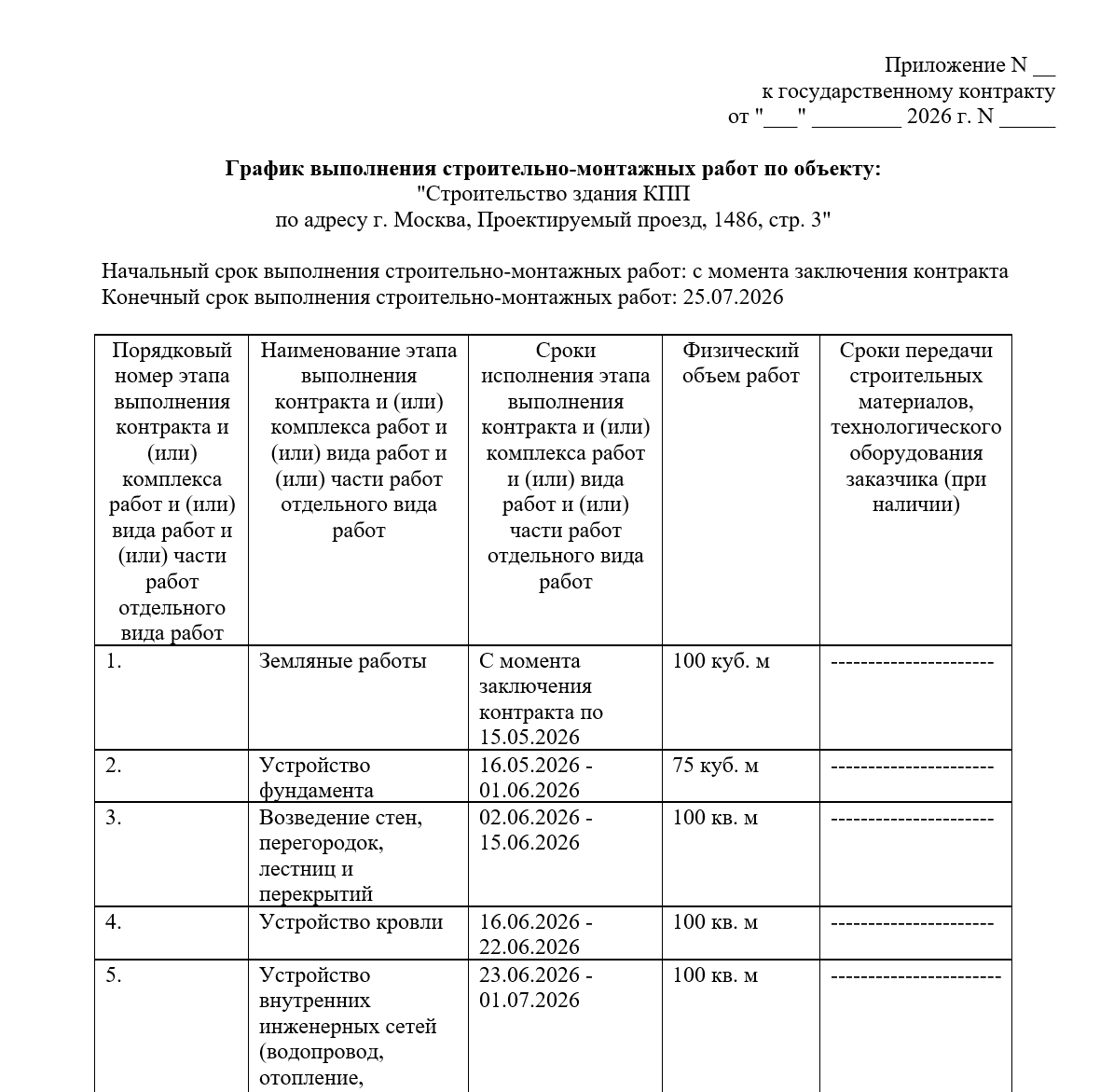

В графике указываются последовательные этапы, например:

№ этапа Наименование работ Сроки исполнения Объём Передача материалов заказчика
1 Земляные работы С момента заключения контракта по 15.05.2026 100 куб. м
2 Устройство фундамента 16.05.2026 – 01.06.2026 75 куб. м
3 Возведение стен и перекрытий 02.06.2026 – 15.06.2026 100 кв. м
4 Устройство кровли 16.06.2026 – 22.06.2026 100 кв. м
5 Инженерные сети 23.06.2026 – 01.07.2026 100 кв. м
6 Отделочные работы 02.07.2026 – 15.07.2026 100 кв. м
7 Благоустройство территории 16.07.2026 – 25.07.2026 500 кв. м

Дополнительные обязательства сторон

В графике также фиксируются ключевые действия в рамках исполнения контракта, например:

  • подписание акта о соответствии состояния земельного участка — не позднее 30.04.2026;
  • передача подрядчику копии разрешения на строительство и иных необходимых документов — до 30.04.2026;
  • подключение объекта к инженерным сетям — не позднее 22.06.2026;
  • подписание итогового акта при завершении работ — до 25.07.2026.

Итоги

График выполнения строительно-монтажных работ — это важный документ для государственных контрактов в сфере строительства. Он обеспечивает прозрачность, контроль исполнения, соблюдение сроков и позволяет заказчику и подрядчику координировать действия на всех этапах строительства.
